Die teuerste Stelle eines Laborcontainerprojekts ist nicht der Container selbst, sondern eine falsch gewählte Gründung. Wer eine Bodenplatte gießt, wo Punktfundamente gereicht hätten, verbrennt vier- bis fünfstellige Beträge. Wer Punktfundamente setzt, wo der Boden eine Platte gefordert hätte, riskiert Setzungen, Risse und im schlimmsten Fall die Standsicherheit. Die Entscheidung fällt zwischen Baugrundgutachten und Bauantrag – und sie ist eine reine Ingenieurfrage, keine Geschmacksfrage.
Dieser Beitrag zeigt die komplette Kette: Baugrunderkundung, Lastannahmen nach Eurocode, Auswahl der Gründungsvariante, Frostfreiheit, Statik-Nachweis je Bundesland, Kran- und Schwerlastlogistik. Mit verifizierten Normen, konkreten Beispielzahlen und einem ehrlichen Blick darauf, wo wir als Containerbauer enden und der Statiker, der Geotechniker und der Krandienstleister beginnen.
Faktentabelle: Die Normen, die jede Aufstellung trägt
Wer in Deutschland einen Laborcontainer fundamentiert und aufstellt, arbeitet in einem Normenrahmen aus Eurocode-Familie, DIN-Restnormen, Landesbauordnung und Unfallverhütungsvorschriften. Die folgende Übersicht ist die Pflichtlektüre für jeden Bauantrag.
| Bereich | Norm / Vorgabe | Was sie regelt |
|---|---|---|
| Tragwerksgrundlagen | DIN EN 1990 (Eurocode 0) | Bemessungssituationen, Sicherheitsbeiwerte, Grenzzustände |
| Einwirkungen allgemein | DIN EN 1991-1-1 (Eurocode 1) | Eigengewicht, Nutzlasten im Hochbau |
| Schneelast | DIN EN 1991-1-3 + Nationaler Anhang DE | Fünf Schneelastzonen DE (1, 1a, 2, 2a, 3), Höhenkorrektur |
| Windlast | DIN EN 1991-1-4 + Nationaler Anhang DE | Vier Windzonen DE (1 bis 4), Geländekategorien I bis IV |
| Geotechnische Bemessung | DIN EN 1997-1 (Eurocode 7) | Grundbruch, Setzung, Gleitsicherheit, Pfähle |
| Geotechnik DE-Anhang | DIN 1054:2021-04 | Ergänzende Regelungen zu EC 7, Geotechnische Kategorien GK 1–3 |
| Baugrunderkundung | DIN EN ISO 14688-1/-2, DIN EN ISO 22475-1 | Benennung und Klassifikation, Probengewinnung |
| Bodenklassifikation Bautechnik | DIN 18196:2011-05 | Klassifikation für bautechnische Zwecke (Sand, Kies, Schluff, Ton) |
| Erdarbeiten | DIN 18300 (VOB Teil C, Ausgabe 2019) | Homogenbereiche (löste die früheren Bodenklassen 1–7 ab VOB/C 2015 ab) |
| Frostschutz (thermisch) | DIN EN ISO 13793 + regionale Frostkarten der Landesbauaufsichten | Wärmetechnische Auslegung im Gründungsbereich, regional gültige Frosttiefe |
| Bauwerksabdichtung | DIN 18533-1 bis -3 | Abdichtung erdberührter Bauteile (Bodenplatte, Streifenfundament) |
| Krane betreiben | DGUV Vorschrift 52 + DGUV Regel 100-500 Kap. 2.8 | Aufstellung, Prüfung, qualifizierter Bediener, Stellfläche |
| Schwerlasttransport | §29 Abs. 3 StVZO + RGST 1992 | Großraum- und Schwertransport (GST), Begleitung BF3/Polizei |
| Bauvorlageberechtigung | Landesbauordnung (LBO/MBO §65 ff.) | Wer den Standsicherheitsnachweis unterschreibt (variiert je Bundesland) |
| Bodenschutz / Altlasten | BBodSchG + BBodSchV | Vorsorgepflichten, Aushubentsorgung, Altlastenverdacht |
Schritt 1 – Baugrunderkundung: Was unter dem Container liegt
Jede seriöse Gründungsplanung beginnt mit einem Baugrundgutachten. Maßgeblich ist DIN EN 1997-2 (Eurocode 7 Teil 2 – Erkundung und Untersuchung) in Verbindung mit DIN EN ISO 22475-1 (Probengewinnung) und DIN EN ISO 14688-1/-2 (Benennung und Klassifizierung). Das Gutachten klärt drei Fragen: Welcher Boden steht an? Wie tragfähig ist er? Wo steht das Grundwasser?
Für einen Standard-Laborcontainer reicht in der Regel die Geotechnische Kategorie GK 1 nach DIN 1054 – einfache Verhältnisse, geringe Risiken, eine bis zwei Bohrungen oder Rammsondierungen bis 4 bis 6 Meter Tiefe. Bei mehrgeschossigen Modulverbünden, Reinraum-Containern auf setzungsempfindlichem Untergrund oder bei bekannten Altlasten geht es in GK 2: mehrere Aufschlusspunkte, Labor-Kennwerte (Korngrößenverteilung nach DIN 18123, Atterberg-Grenzen nach DIN 18122-1, Wassergehalt, Lagerungsdichte), und ein vollständiger Geotechnischer Bericht nach EC 7.
Die Klassifikation des Bodens nach DIN 18196 liefert die Schlüssel: Sand und Kies (G, GW, GE, S, SW, SE) sind in der Regel tragfähig und setzungsarm. Schluff (U, UL, UM, UA) und Ton (T, TL, TM, TA) sind setzungsempfindlich und verlangen größere Gründungstiefen oder einen Bodenaustausch. Organische Böden (HN, HZ, F) und Auffüllungen (A) sind ohne Sondermaßnahmen nicht tragfähig. Mit dem Befund entscheidet der Geotechniker über die Gründungsvariante und liefert dem Statiker die zulässige Sohlspannung.
Praxis-Hinweis: Kein Container ohne Gutachten
Wir setzen seit Jahren keinen Container mehr ohne Baugrundgutachten – auch nicht bei vermeintlich „normalen" Innenstadtgrundstücken. Die Mehrkosten für eine GK-1-Erkundung liegen typisch zwischen 1.500 und 3.500 Euro. Eine nicht erkannte Auffüllung oder Setzung kann ein Vielfaches kosten – plus Stillstand. Der Geotechniker ist die billigste Versicherung im ganzen Projekt.
Schritt 2 – Lastannahmen: Was der Container und die Umwelt einbringen
Der Statiker rechnet vier Lastgruppen: ständige Lasten (Eigengewicht des Containers samt Ausbau und festem Inventar), veränderliche Lasten (Personen, mobile Geräte, Lager), Klimalasten (Schnee, Wind, Temperatur) und außergewöhnliche Lasten (Anprall, Erdbeben in Erdbebenzonen 2–3).
Beim Eigengewicht hilft konkrete Erfahrung. Ein leerer 20-Fuß-Standardcontainer wiegt rund 2,2 Tonnen, ein vollwertig ausgebauter Laborcontainer in 20-Fuß-Bauweise mit Möblierung, Lüftung, Sanitär und Medienführung kommt auf 8 bis 12 Tonnen. Ein 40-Fuß-Container oder ein verbundenes Doppelmodul liegt zwischen 14 und 24 Tonnen. Diese Werte gehen als Eigengewicht in die statische Berechnung ein und sind die Basis für die Sohlspannung.
Die Schneelast nach DIN EN 1991-1-3 mit deutschem Nationalanhang teilt das Bundesgebiet in fünf Zonen: Zone 1 (norddeutsche Tiefebene und Teile NRWs), 1a (kleinere Übergangsbereiche), Zone 2 (Mittelgebirgsvorland), 2a (Ostbayern und Sachsen) und Zone 3 (Hochlagen, Alpenraum). Die charakteristische Schneelast auf Bodenniveau (sk) beginnt bei rund 0,65 kN/m² in Zone 1 unter 400 Meter Geländehöhe und steigt höhenabhängig deutlich an – im Alpenvorland und in den deutschen Mittelgebirgen sind 2 bis 4 kN/m² keine Seltenheit. Für ein Containerflachdach werden Form- und Expositionsbeiwerte angesetzt; bei aufgesetzten Aggregaten (Lüftungsgerät, Kühlmaschine) entstehen lokale Schneeansammlungen, die separat zu betrachten sind.
Die Windlast nach DIN EN 1991-1-4 nutzt vier deutsche Windzonen: Zone 1 (Binnenland Süd) mit charakteristischer Basisgeschwindigkeit vb,0 = 22,5 m/s, Zone 2 (Binnenland Mitte und Nord), Zone 3 (Küstennähe Norddeutschland) und Zone 4 (Inseln und unmittelbare Küste Nord- und Ostsee) mit vb,0 = 30,0 m/s. Für die Standsicherheit eines Containers sind drei Windkomponenten relevant: die Druckkomponente auf die Wetterseite (vor allem für die Verankerung der Wandelemente), die Sogkomponente am Dach (Hauptlast für die Dachhaut und die Dachverankerung), und die Anhebekraft an Container-Ecken (entscheidend für die Bodenanker oder die Eigengewichtsbilanz).
Der praxisrelevante Punkt: ein leichter Bürocontainer kann in Windzone 4 ohne Verankerung kippen oder verschoben werden. Ein vollausgebauter Laborcontainer mit 10 Tonnen Eigengewicht ist in der Regel kippsicher, muss aber gegen horizontale Verschiebung verankert werden. Wir verwenden je nach Standortsituation Verschraubung am Fundament (M16/M20-Schwerlastanker), Verschweißung mit eingegossenen Stahlplatten oder bei Schraubfundamenten direkte Schraubverbindung mit dem Fundamentkopf.
Schritt 3 – Gründungsvarianten: Vier Möglichkeiten, eine Entscheidung
Aus Baugrund und Last leitet sich die Gründungsvariante ab. In der Praxis konkurrieren vier Lösungen.
| Variante | Wann sinnvoll | Bauzeit | Lebensdauer |
|---|---|---|---|
| Punktfundamente | Einfache 1- bis 2-Modul-Container, tragfähiger Boden (S, G, GW), keine Setzungsanfälligkeit | 2–4 Tage inkl. Aushub und Aushärten | 50+ Jahre |
| Streifenfundamente | Standardlösung für Modulverbünde, mittlere Tragfähigkeit, durchgehende Lastverteilung unter Container-Längsträgern | 3–6 Tage | 50+ Jahre |
| Bodenplatte (Stahlbeton) | Reinraum-/GMP-Anwendungen, große Modulverbünde, sehr setzungsempfindlicher Boden, hohe Lastreserven für spätere Aufstockung | 5–10 Tage inkl. Bewehrung und Aushärten | 50+ Jahre |
| Schraubfundamente | Temporäre Aufstellung, eilige Projekte, Naturschutz, Altlastenstandorte (kein Aushub), rückbaubare Lösungen | 1 Tag (Eindrehen, sofort belastbar) | 25–30 Jahre |
Punktfundamente sind der Klassiker für leichtere Aufstellungen. Vier bis acht Punkte je Container, jeweils etwa 60 × 60 × 80 cm aus Beton C25/30 nach DIN EN 206-1, frostfrei gegründet, mit Auflagerplatte oder Verankerungsanker für die Containerecken. Vorteil: schneller, materialsparender und für viele Standardanwendungen ausreichend. Nachteil: konzentrierte Punktlasten brauchen tragfähigen Boden – auf Schluff oder Ton kann das nicht reichen.
Streifenfundamente sind unsere Standardempfehlung für Modulverbünde aus zwei oder mehr Containern. Zwei durchgehende Streifen aus C25/30 unter den Container-Längsträgern, Breite typisch 30 bis 50 cm, Tiefe 80 cm (frostfrei). Vorteil: gleichmäßige Lastverteilung, höhere Steifigkeit gegen Differenzsetzungen, gute Verbindung mit Erdung und Blitzschutz. Nachteil: mehr Material und Aushub als Punktfundamente.
Bodenplatten aus bewehrtem Stahlbeton (typisch C25/30 oder C30/37, Bewehrung B500B nach DIN 488, Plattendicke 20–25 cm, Frostschürze umlaufend) sind die Premium-Lösung. Pflicht bei Reinraum-Containern wegen Vibrationsisolation, bei GMP-Anwendungen wegen Setzungsempfindlichkeit der HVAC-Kaskade, und bei Modulverbünden ab vier Modulen. Bonus: die Platte trägt später auch eine Aufstockung oder eine Erweiterung. Nachteil: höchste Kosten, längste Bauzeit, größter Eingriff in den Boden.
Schraubfundamente – verzinkte Stahlschrauben mit Wendelkörper, eingedreht mit hydraulischem Drehkopf – sind die schnellste Option. Zwei bis drei Stunden je Container, kein Aushub, kein Beton, kein Aushärten. Sinnvoll für temporäre Aufstellungen (Pandemie-Labore, Baustellen-Container, Veranstaltungslabore), für Naturschutzgebiete (kein Eingriff in den Bodenkörper) und für Altlastenstandorte (kein Aushub kontaminierter Erde, keine Entsorgung nach LAGA M20 oder Ersatzbaustoffverordnung). Tragfähigkeit prüft eine Probebohrung vorab. Nachteil: deutlich kürzere Lebensdauer als Beton, eingeschränkt für Reinraum/GMP wegen geringerer Steifigkeit.
Schritt 4 – Frostfreie Gründung: Die unsichtbare Pflicht
Eine Gründung gilt als frostfrei, wenn sie tiefer als die örtliche Frosteindringtiefe gegründet ist. Maßgeblich für die regional gültigen Mindestgründungstiefen sind die Frostkarten der Landesbauaufsichten. Die thermische Auslegung des Frostschutzes im Gründungsbereich regelt DIN EN ISO 13793. In Deutschland gilt als Faustwert eine Mindestgründungstiefe von 80 Zentimetern für Außenbauteile. In den Mittelgebirgslagen oberhalb 600 Meter (Schwarzwald, Bayerischer Wald, Erzgebirge, Harz) und im Alpenvorland steigt die Anforderung auf 100 bis 150 Zentimeter.
Wer die Frosttiefe unterschreitet, riskiert Frosthebung: gefrierendes Bodenwasser dehnt sich um etwa 9 % aus, hebt das Fundament ungleichmäßig an und führt nach wenigen Wintern zu Rissen, schiefen Türen und im Extremfall zu Setzungsschäden am Container. Frosthebung ist besonders bei bindigen Böden (Schluff, Ton) ein Risiko – sandige und kiesige Böden sind weniger anfällig. Bei Schraubfundamenten ist Frostfreiheit konstruktiv inhärent, weil die Lastübertragungsebene durch die Schraubenlänge automatisch unter die Frostlinie gelegt wird.
Schritt 5 – Statik und Bauvorlage: Wer unterschreibt
Der Standsicherheitsnachweis – umgangssprachlich „die Statik" – ist Pflichtbestandteil jeder Bauvorlage, sobald ein Laborcontainer dauerhaft aufgestellt wird (in der Regel ab 3 Monaten Standzeit, abhängig von der Landesbauordnung). Wer den Nachweis erstellen und unterschreiben darf, regeln die Landesbauordnungen über die Bauvorlageberechtigung: in den meisten Bundesländern Bauingenieure, Architekten mit entsprechender Zusatzqualifikation und Tragwerksplaner mit Eintrag in die Liste der Bauvorlageberechtigten der Ingenieurkammer.
In Bayern, Baden-Württemberg, Hessen und einigen weiteren Ländern ist bei größeren oder komplexeren Bauvorhaben zusätzlich eine Prüfstatik erforderlich – ein zweiter, unabhängiger Tragwerksplaner prüft die Berechnung des ersten. Ob Prüfstatik nötig ist, ergibt sich aus den Prüfverordnungen der Länder und wird im Bauantrag von der Bauaufsicht festgelegt. Für Standard-Laborcontainer in einfachen Verhältnissen ist sie meist entbehrlich, für mehrgeschossige Modulverbünde, BSL-3-Container oder Sonderbauten in der Regel Pflicht.
Wir liefern aus Albstadt zu jedem Containerprojekt die Typenstatik des Containerkörpers mit – also den Nachweis, dass der Container selbst alle Lasten aus seinem Eigengewicht, Wind und Schnee aufnimmt. Was wir nicht liefern können, ist die standortbezogene Statik der Gründung, weil die abhängig vom konkreten Baugrund, der Aufstellsituation und den Anschlüssen ist. Diese erstellt der lokale Tragwerksplaner – wir empfehlen gerne ein Büro aus unserem Netzwerk.

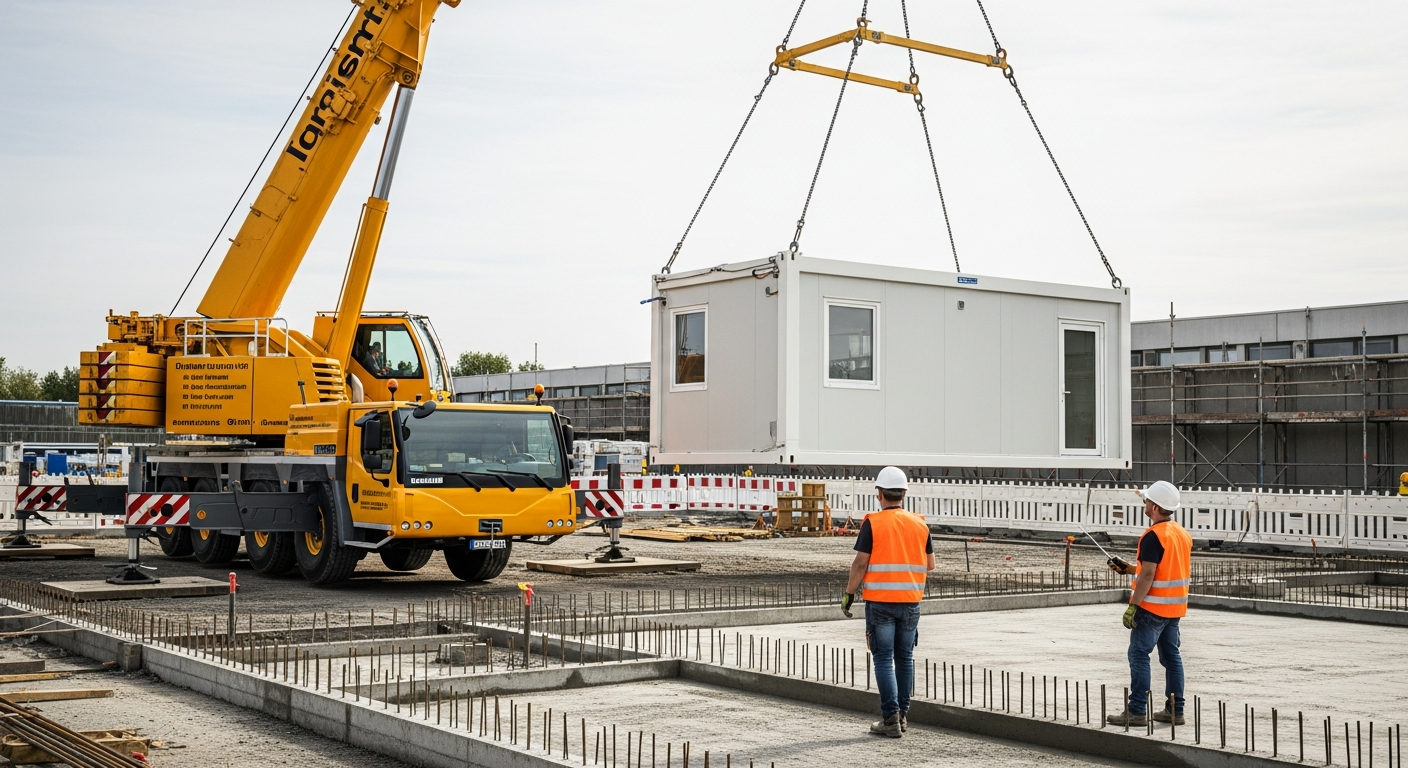

Schritt 6 – Kran und Schwerlast: Wie der Container auf den Platz kommt
Ein voll ausgebauter 20-Fuß-Laborcontainer wiegt 8 bis 12 Tonnen, ein 40-Fuß-Container oder ein Doppelmodul 14 bis 24 Tonnen. Für die Aufstellung wird ein Mobilkran benötigt, dimensioniert nach Hublast und Auslegerradius. Faustregel: bei kurzem Auslegerradius (8 m) reicht oft ein 50- bis 70-Tonner (Liebherr LTM 1050-3.1 oder LTM 1070-4.2), bei mittlerem Radius (12–16 m) ein 90- bis 120-Tonner (LTM 1090-4.2, LTM 1100-4.2). Bei großen Auslegern, hohen Hubhöhen oder über Hindernisse hinweg geht die Klasse schnell auf 200 bis 300 Tonnen (LTM 1200-5.1, LTM 1300-6.2).
Maßgeblich für den Kranbetrieb sind die DGUV Vorschrift 52 (Krane) und DGUV Regel 100-500 Kapitel 2.8. Vor der Aufstellung muss ein qualifizierter Aufsteller einen Hub- und Stellplan erstellen, die Standfläche der Kranabstützung prüfen (typisch 150 bis 250 kN/m² unter den Stützen, bei sehr großen Kranen über 400 kN/m²) und die Verkehrssicherung nach RSA 21 organisieren. Auf Asphalt mit gewachsenem Untergrund reichen meistens Kranmatten unter den Stützen. Auf weichem Boden, frischem Pflaster oder über Tiefgaragen sind Sonderkonstruktionen (zusätzliche Lastverteilungsplatten, Statiknachweis der Tiefgarage) Pflicht.
Die Anlieferung erfolgt per Sattelauflieger – bis 2,55 m Außenbreite, 4,00 m Außenhöhe und 40 t Sattelzug-Gesamtgewicht ohne Sondergenehmigung. Sobald ein Container breiter als 3,00 m, höher als 4,00 m oder ein Sattelzug schwerer als 40 t wird, greift §29 Absatz 3 StVZO und der Transport ist ein Großraum- und Schwertransport (GST). Dann werden Sondergenehmigung der Straßenverkehrsbehörde, Begleitfahrzeuge nach BF3 (Bundesfernstraßen) oder Polizeibegleitung, definiertes Routing und meist nächtliches Anlieferzeitfenster Pflicht. Vorlauf für die Genehmigung: 4 bis 8 Wochen je nach Bundesland.
Sondersituationen: Hanglage, Altlasten, Hochwasser, Denkmalschutz
Hanglage. Bei Geländeneigungen über 5 % wird die Gründung kippsicher gegen die Hangabtriebskraft auszubilden. Das geht mit Hangabschalung, Stützmauern oder mit gestaffelten Streifenfundamenten. Statiker prüft Standsicherheit gegen Gleiten nach EC 7. Praxisempfehlung: über 10 % Hang grundsätzlich Bodenplatte mit Frostschürze und Hanganker.
Altlasten. Bei Verdachtsstandorten greift das Bundes-Bodenschutzgesetz (BBodSchG) und die Bundes-Bodenschutz- und Altlastenverordnung (BBodSchV). Aushub muss vor dem Bau auf Schadstoffe untersucht werden (Eluat- und Feststoffanalytik nach LAGA M20 / Ersatzbaustoffverordnung 2023), die Entsorgung erfolgt klassifikationsabhängig in Z0 bis Z2 oder als Deponieabfall. Schraubfundamente sind hier oft die wirtschaftlichere Lösung, weil sie keinen Aushub verlangen.
Hochwasserschutz. In ausgewiesenen Überschwemmungsgebieten (HQ100) gelten die Vorgaben des Wasserhaushaltsgesetzes §78 – Bauten sind dort nur ausnahmsweise zulässig, in der Regel mit Auflagen zu Sockelhöhe, Auftriebssicherung, Verankerung und elektrotechnischer Hochlage. Wir setzen Container in HQ100-Bereichen grundsätzlich auf eine erhöhte Bodenplatte mit Frostschürze und definieren die Auftriebssicherung in Abstimmung mit dem Statiker und der unteren Wasserbehörde.
Denkmalschutz. Auf denkmalgeschützten Liegenschaften (Klinikum, Universitätsareal, historische Werksgelände) ist die untere Denkmalschutzbehörde frühzeitig einzubinden. Häufige Auflagen: minimaler Eingriff in den Bodenkörper (Schraubfundamente bevorzugt), reversible Aufstellung, optische Anpassung der Containerverkleidung. Vorlauf für denkmalrechtliche Erlaubnis: 6 bis 12 Wochen.
Praxisempfehlung: Welche Gründung für welches Projekt
Aus rund 100 Aufstellungen über die letzten Jahre destillieren wir vier Standardpfade, die in 80 % der Projekte tragen:
- 1 bis 2 Container, tragfähiger Boden (Sand, Kies), Standardlabor: Punktfundamente C25/30, 60 × 60 × 80 cm, vier Punkte je Container. Bauzeit 2 bis 4 Tage. Wirtschaftlichste Lösung.
- 2 bis 4 Container im Verbund, mittlerer Boden, Standardanwendung: Streifenfundamente unter den Längsträgern, durchgehend, 30 bis 50 cm breit, 80 cm tief. Bauzeit 3 bis 6 Tage. Beste Balance zwischen Kosten und Sicherheit.
- Reinraum, GMP, BSL-3 oder ab 4 Modulen Verbund: Stahlbeton-Bodenplatte 20 bis 25 cm, bewehrt nach DIN 488, mit umlaufender Frostschürze. Bauzeit 5 bis 10 Tage inkl. Aushärten. Pflichtlösung für regulierte Anwendungen.
- Temporär, eilig, Naturschutz oder Altlasten: Schraubfundamente, je nach Containergröße 6 bis 12 Schrauben. Aufstellung am gleichen Tag. Lebensdauer ausreichend für 25 bis 30 Jahre.
In allen vier Fällen gilt: das Baugrundgutachten geht der Entscheidung voraus, der Statiker rechnet die Lasten gegen die zulässige Sohlspannung, und der Krandienstleister prüft die Stellfläche. Wer diese drei Schritte überspringt, baut entweder zu groß (Geld weg) oder zu klein (Risiko übernommen). Beides ist im professionellen Containerbau keine Option.
Fazit: Die Gründung ist die Hälfte des Projekterfolgs
Ein Laborcontainer steht nur so gut, wie sein Untergrund ihn trägt. Die Reihenfolge ist klar: Baugrundgutachten, Lastannahme, Gründungsentscheidung, Statiknachweis, Bauantrag, Krankonzept, Aufstellung. Wer eine dieser Stufen überspringt oder verkürzt, kauft Risiko – Setzungen, Risse, Standsicherheitsprobleme, im schlimmsten Fall Stilllegungen durch die Bauaufsicht.
Die gute Nachricht: weil unser Container ab Werk Albstadt mit Typenstatik, definierten Anschlusspunkten und vorbereiteten Verankerungen geliefert wird, lässt sich der Aufwand vor Ort planbar machen. Unsere Planungs- und Engineering-Leistung umfasst die komplette Gründungsplanung in Abstimmung mit Geotechniker, Tragwerksplaner und Krandienstleister – aus einer Hand, schlüsselfertig, mit definierter Verantwortungskette.
